尊敬的舞钢建业云熙府业主:

每一次播报,只为让您离家更近一步,用一步一个脚印的严谨,呵护每一颗期待的心,匠心雕琢,悉心打造,将至高品质体现在每一个细节中,给您一个尊贵的温暖之家。我们共同的家——舞钢建业云熙府。工程进度现已进入到一个全新的阶段,我们将精细施工、严格控制质量,为您呈现未来幸福的模样。——舞钢建业云熙府

现将各楼栋施工情况给您做详细告知

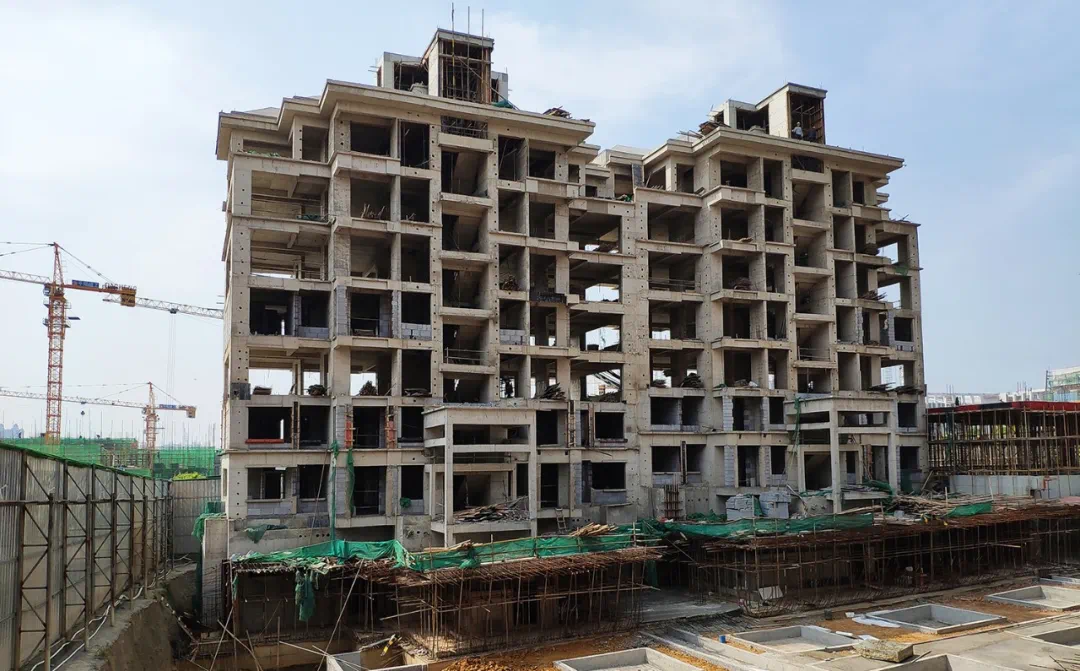

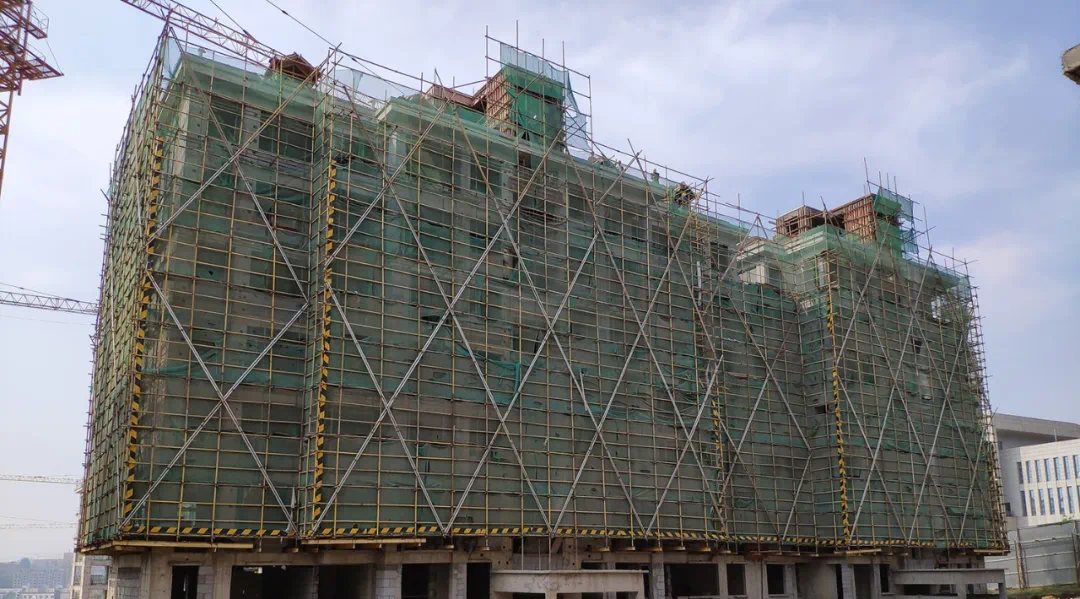

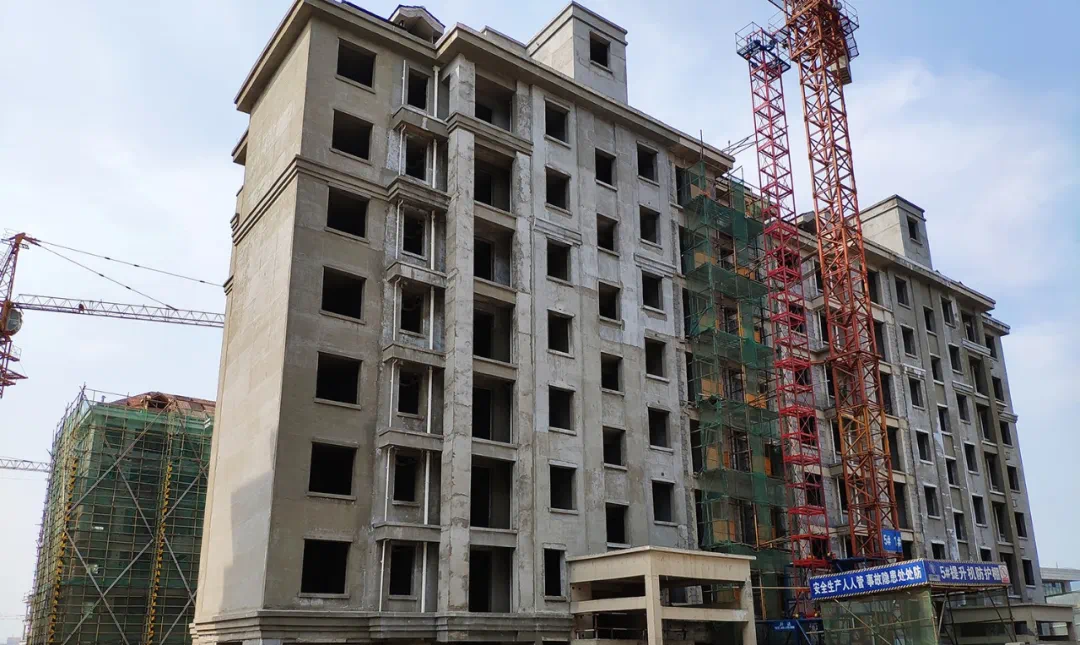

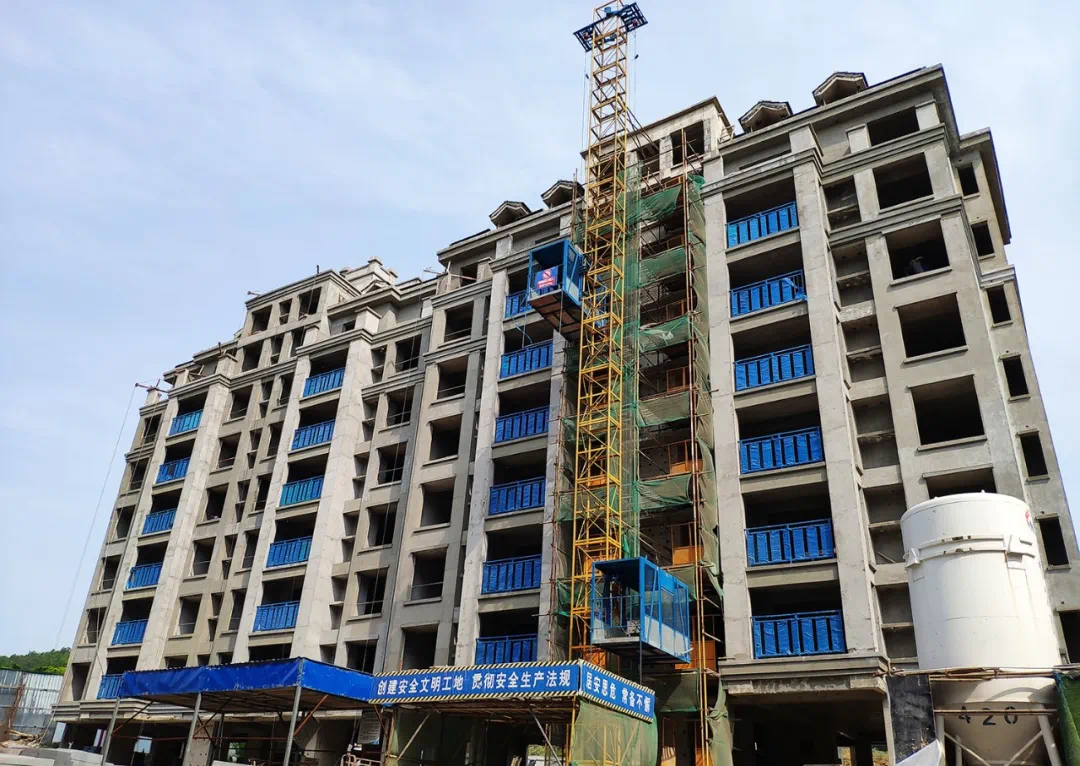

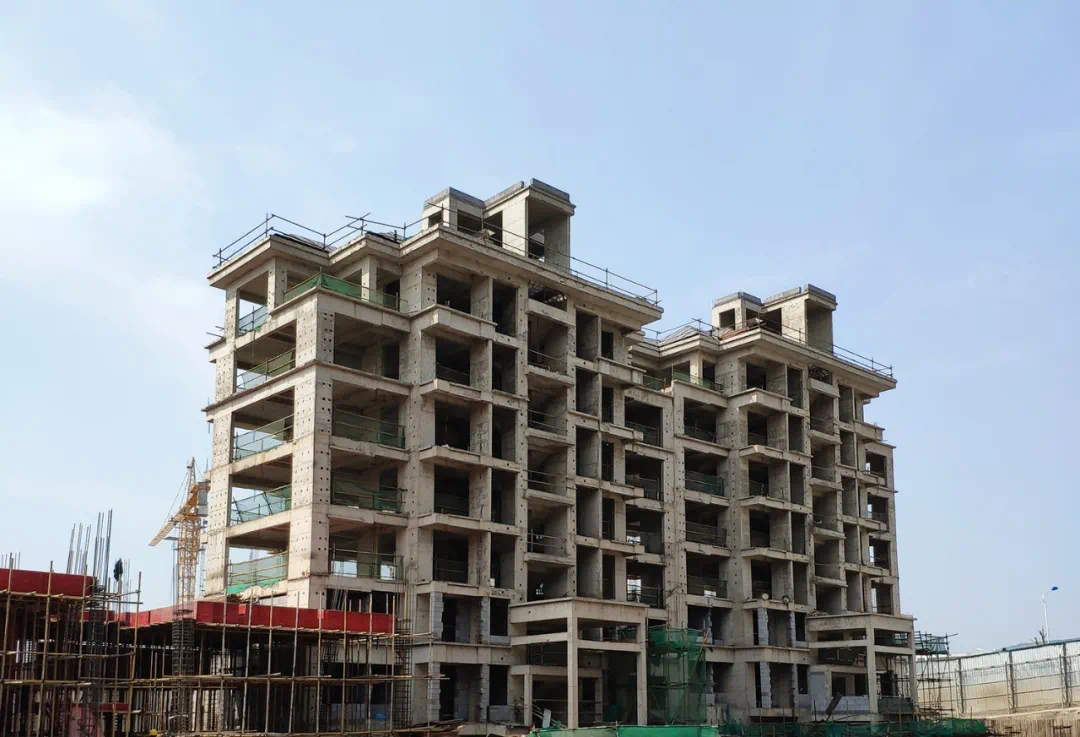

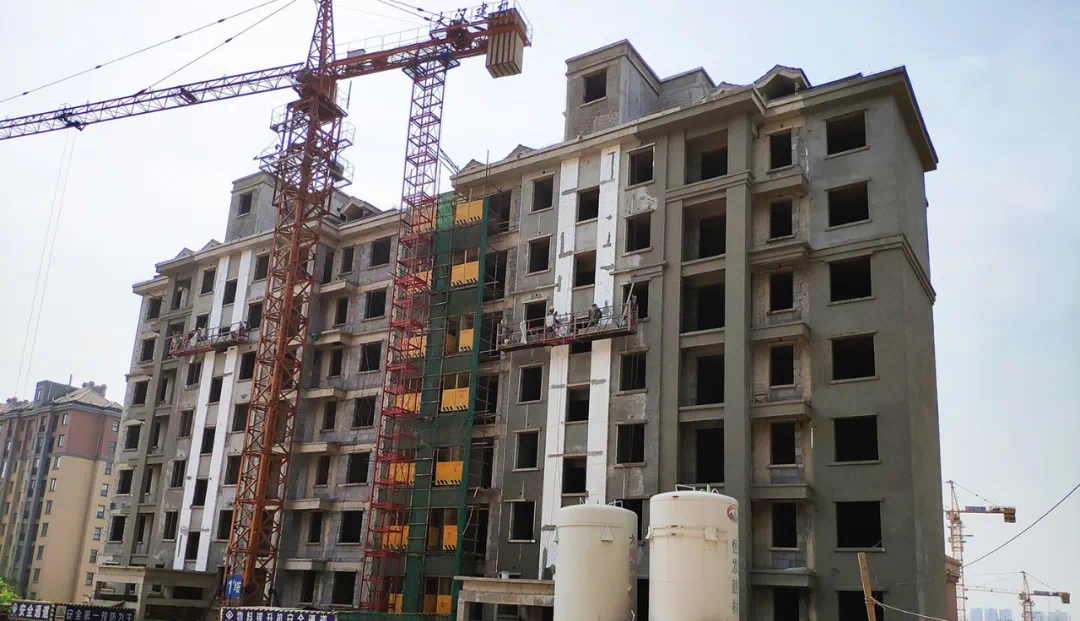

1#楼

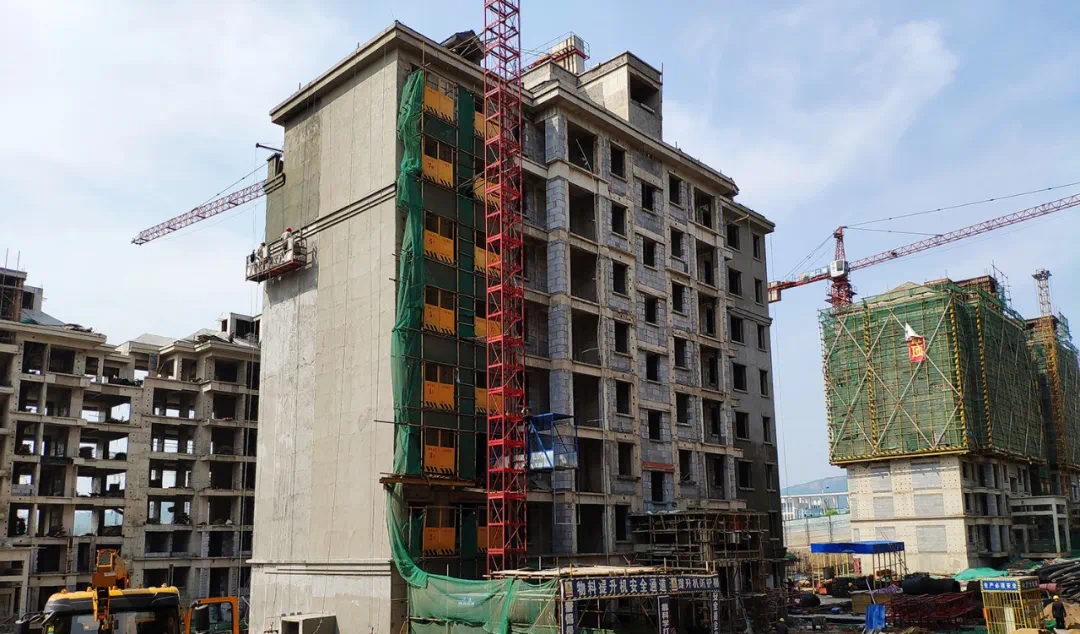

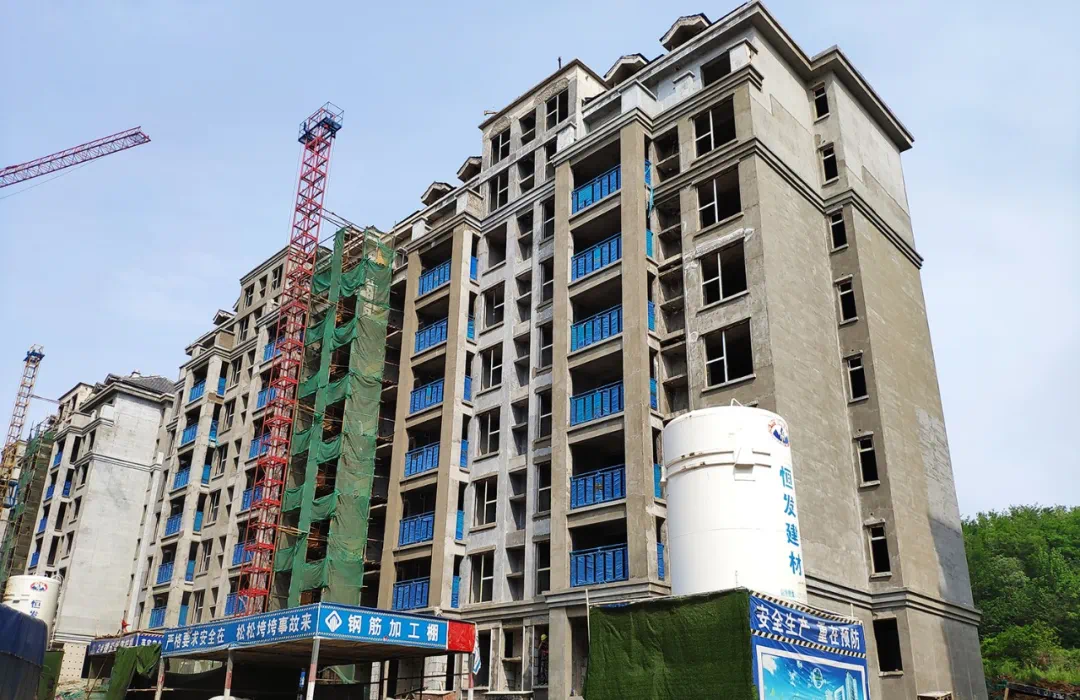

1#楼内粉完成60%,外粉完成80%,南阳台栏杆安装完成80%,屋面瓦完成。

2#楼

2#楼一层砌体完成80%,内外粉完成90%,窗框安装完成80%,南阳台栏杆安装完成80%,屋面瓦完成。

3#楼

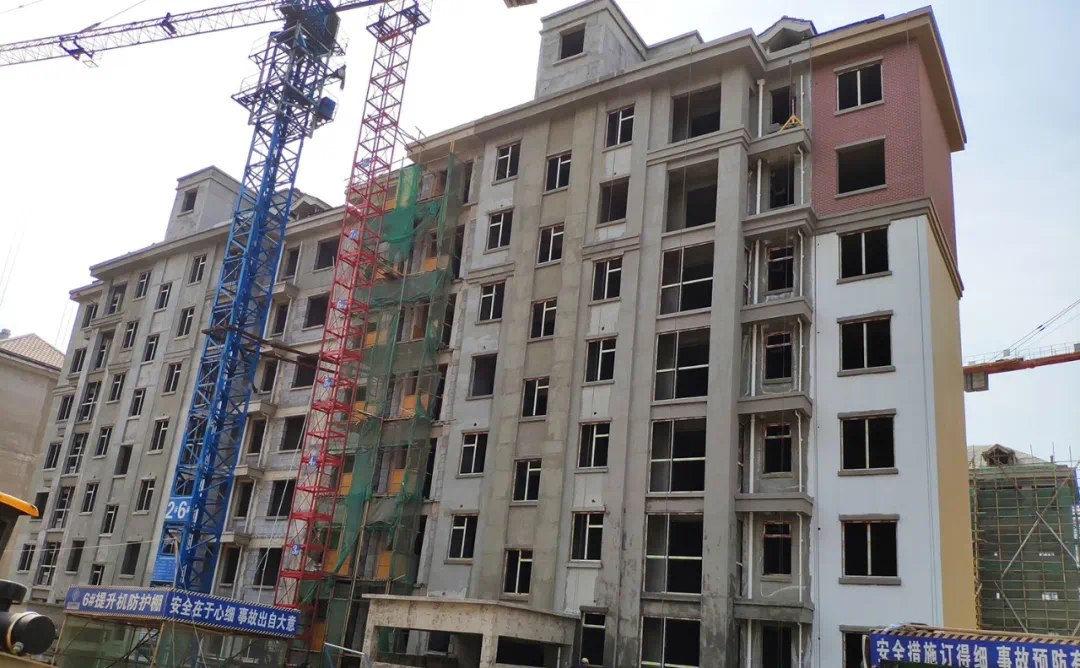

3#楼一层砌体完成90%,内外粉完成90%,窗框安装完成80%,室内地坪完成30%,屋面瓦完成。

5#楼

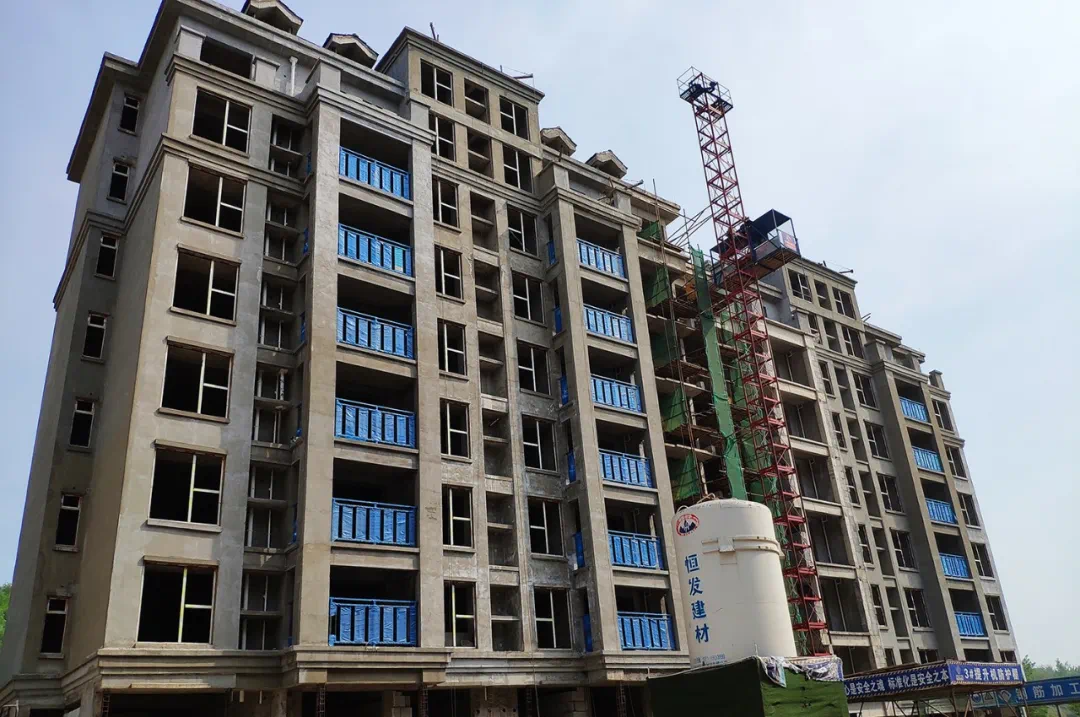

5#楼内粉完成90%,外粉完成80%,南阳台栏杆安装完成80%,屋面瓦完成。

6#楼

6#楼一层砌体完成80%,内外粉完成90%,窗框安装完成80%,南阳台栏杆安装完成80%,屋面瓦完成,室内地坪完成50%,外墙饰面完成30%。

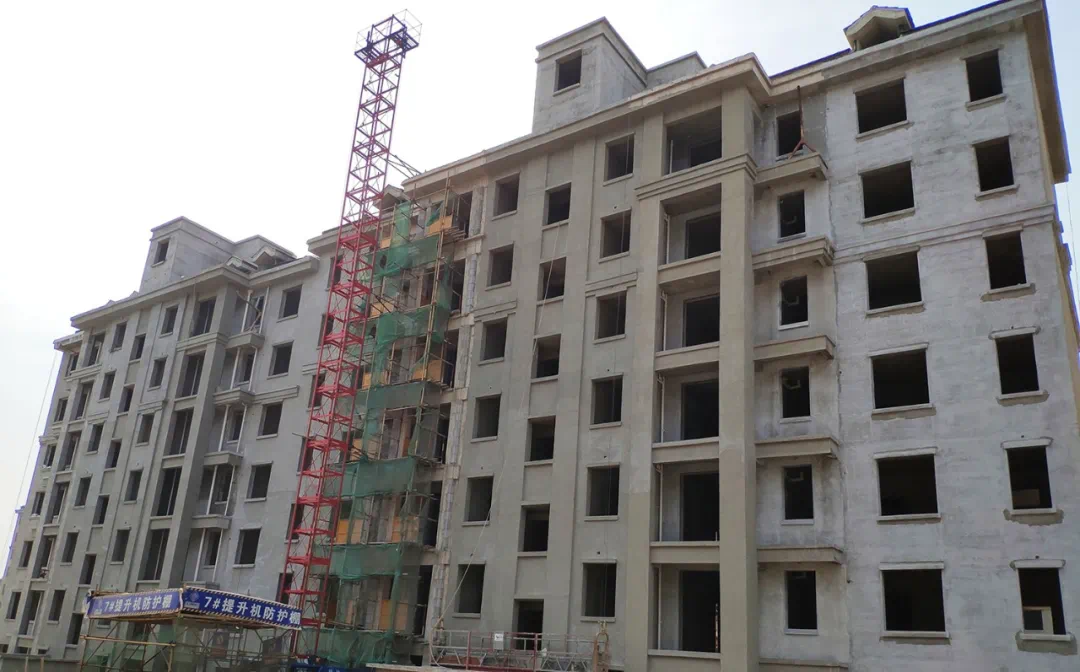

7#楼

7#楼内粉完成90%,外粉完成80%,屋面瓦完成,外墙饰面完成10%。

8#楼

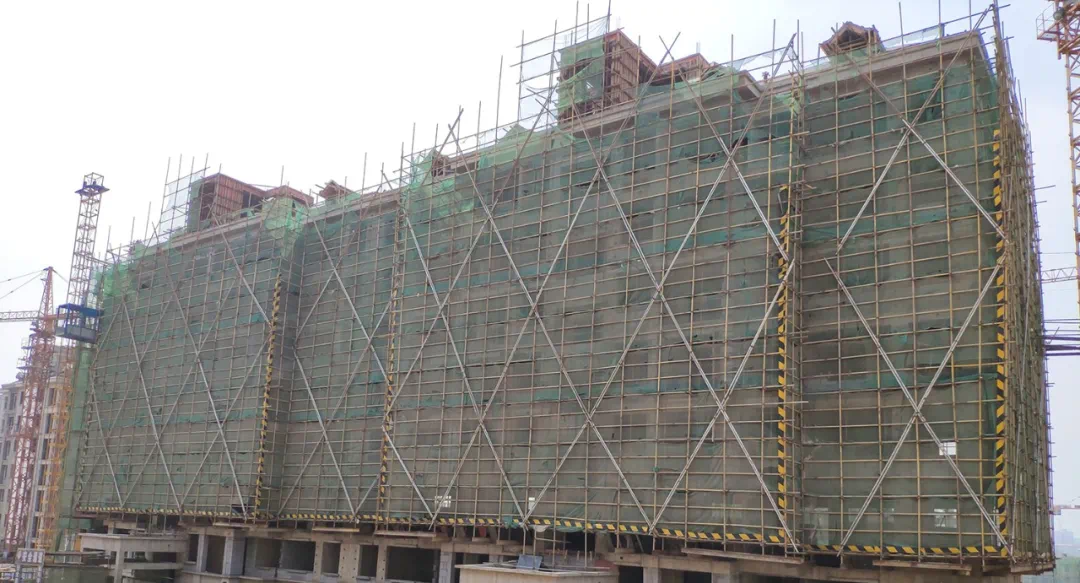

8#楼砌体完成80%。

9#楼

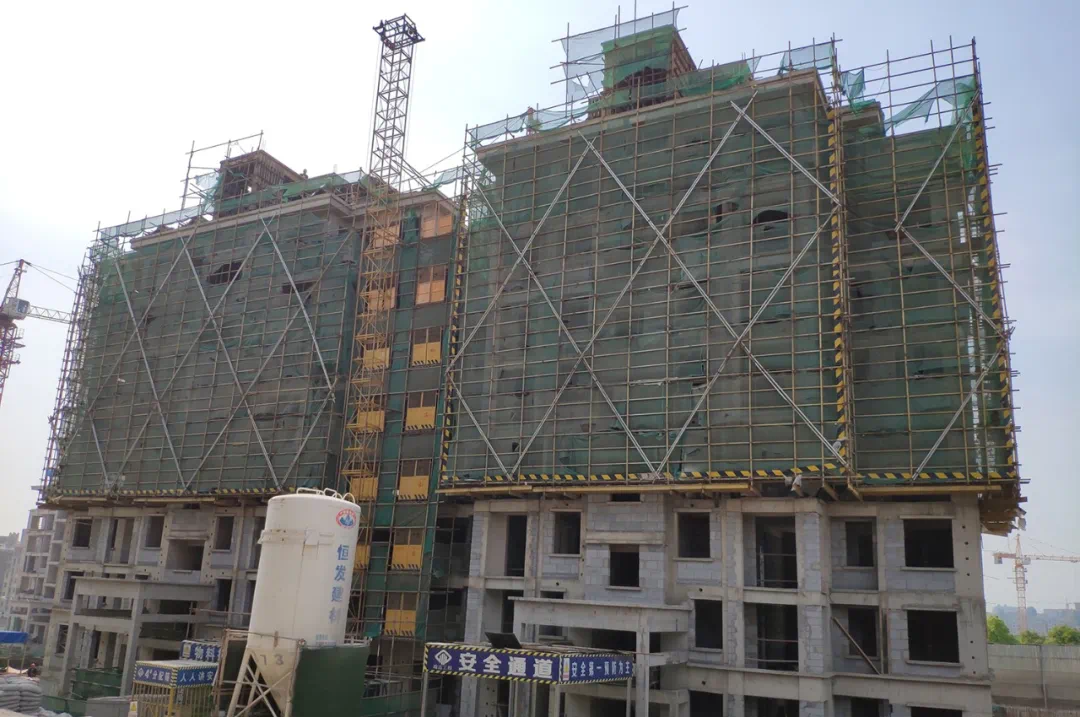

9#楼砌体完成35%。

10#楼

10#楼砌体完成完成90%,屋面瓦完成,内粉完成30%,外粉完成30%。

11#楼

11#楼砌体完成80%。

12#楼

12#楼砌体完成100%,屋面瓦完成,外粉完成30%。

13#楼

13#楼砌体完成20%,屋面防水完成。

16#楼

16#楼砌体完成30%。

建业集团一直坚守“让河南人民都住上好房子”的理念,精心把控每一个环节,珍视每一位业主的信赖,将以较大的努力,让家的幸福时光快点来到您的身边。舞钢建业云熙府感谢您一路以来的支持和关注,因为有您,明天会更美!

5000元/平方米

在售 普通住宅 多层 高层 科技住宅 潜力楼盘

舞钢舞钢市温州路与铁山大道交叉口舞钢新城区 查看地图

暂无 70年

三居 四居 |125-165 m² 全部户型

400-156-0036 转 392537
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有17人报名
立即报名



声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
