项目工期进度

1#楼工期实拍图

1#楼19层已具备混凝土浇筑条件。

2#楼工期实拍图

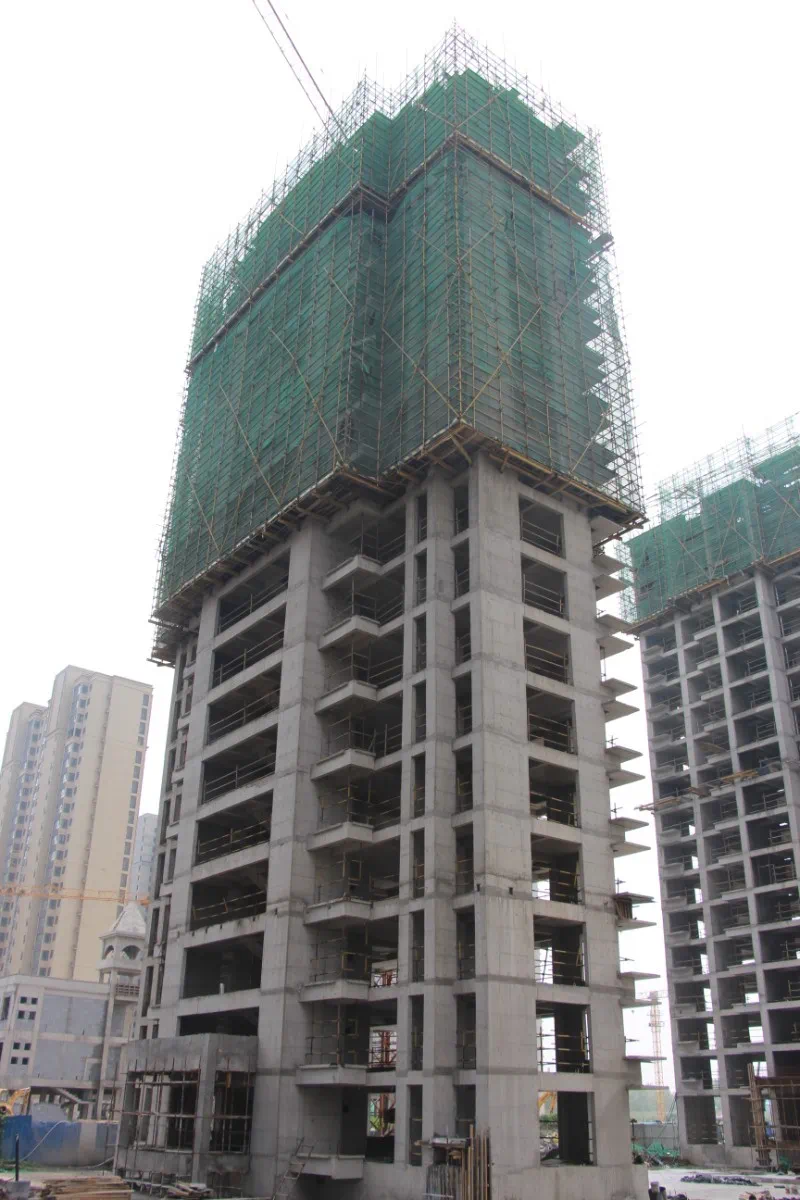

2#楼公共部分地板砖铺贴施工中,电梯安装施工中。

3#楼工期实拍图

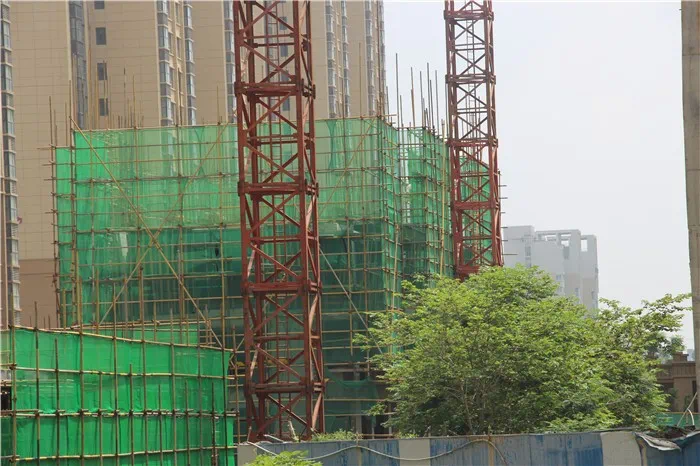

3#楼施工电梯拆除,施工洞施工中,零星工程收尾施工中。

5#楼工期实拍图

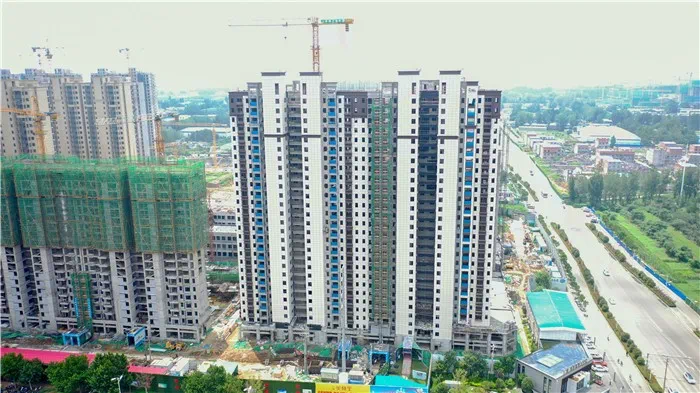

5#楼南立面外墙施工中,电梯安装施工中,室内零星工程收尾。

6#楼工期实拍图

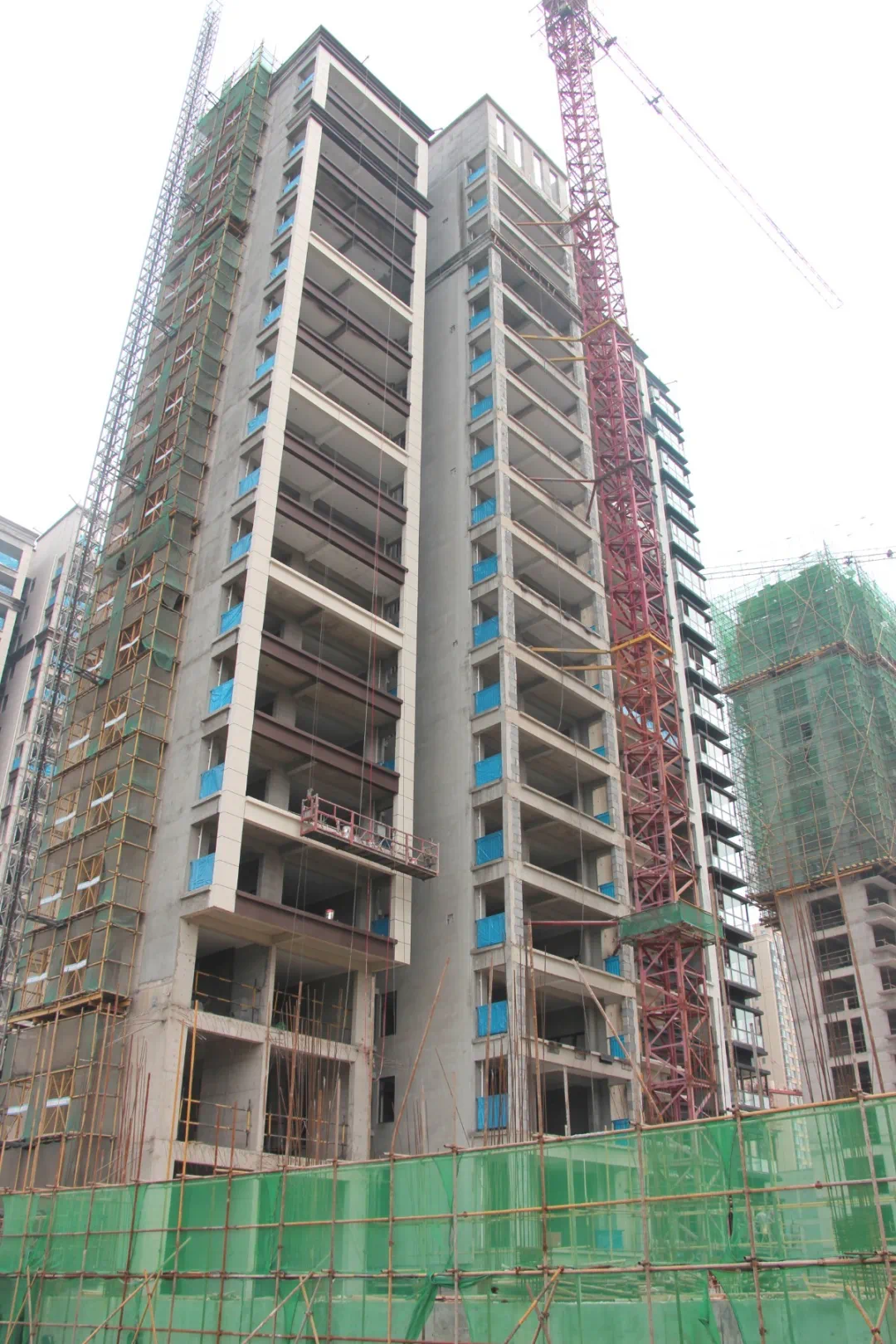

6#楼顶层已具备混凝土浇筑条件。

7#楼工期实拍图

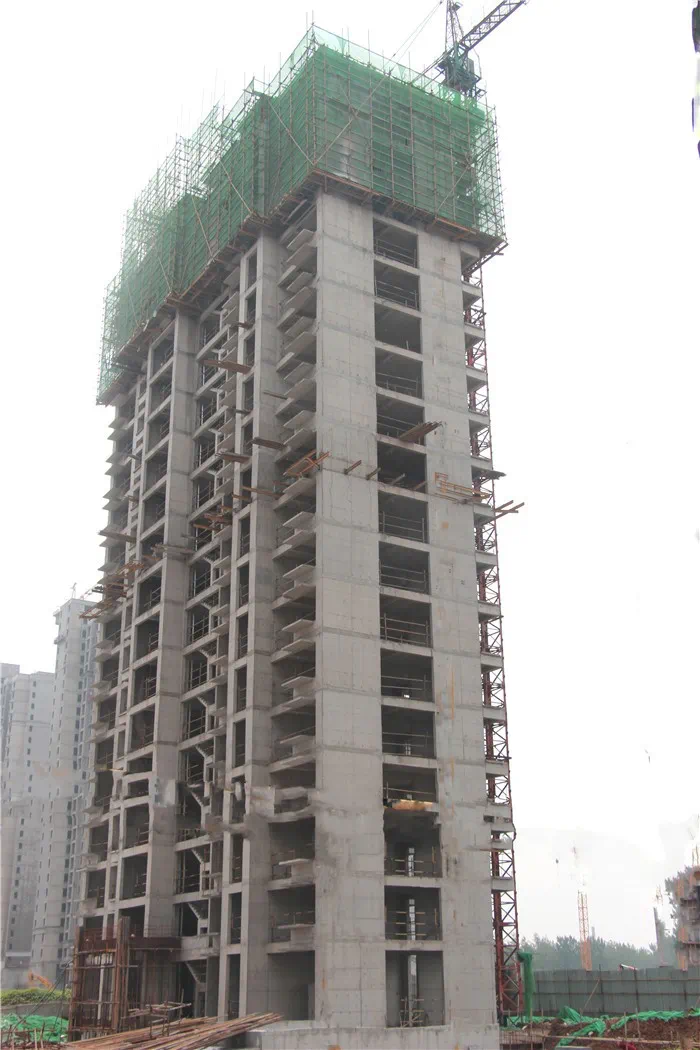

7#楼主体封顶,机房层施工中。

8#楼工期实拍图

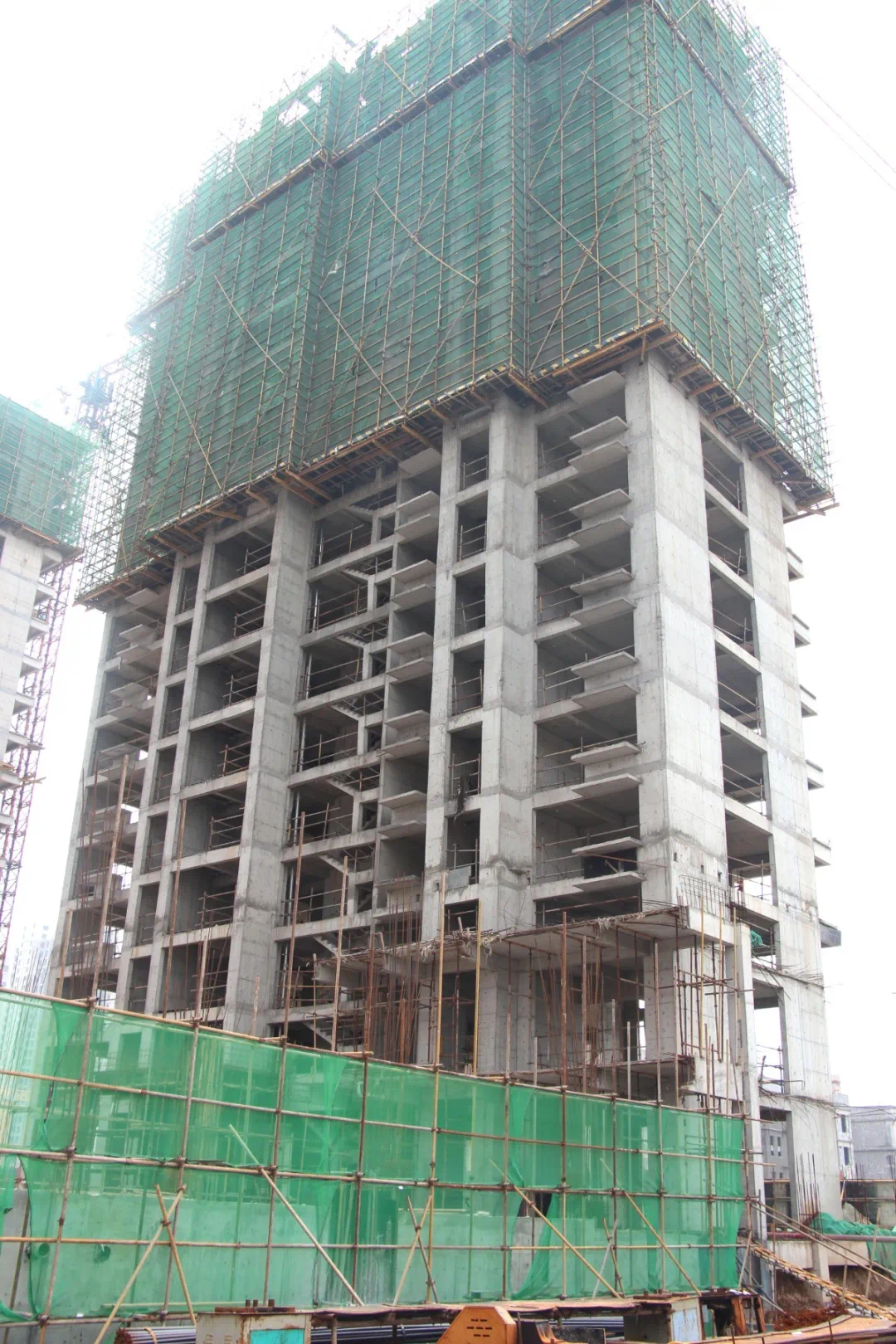

8号楼顶层梁板钢筋绑扎施工中。

9#楼工期实拍图

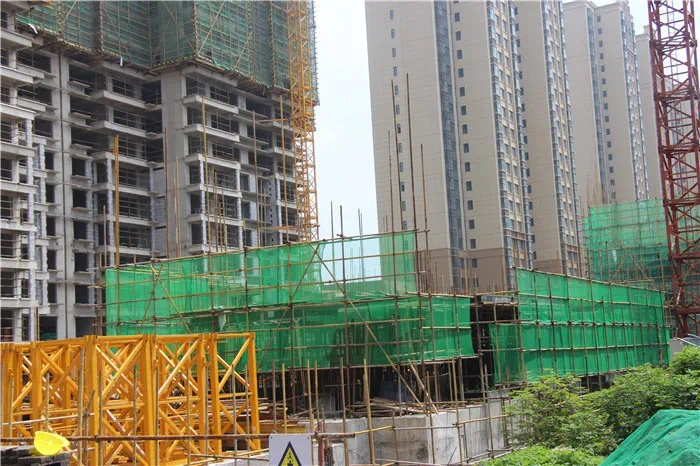

9#楼零星工程收尾施工中。

10#楼工期实拍图

10#楼一层墙柱模板安装持续施工中。

11#楼工期实拍图

11#楼四层墙柱钢筋绑扎已完成。

接下来,播报一下大家最关心的项目南侧公立小学与幼儿园的工程进度。

小学工期进度

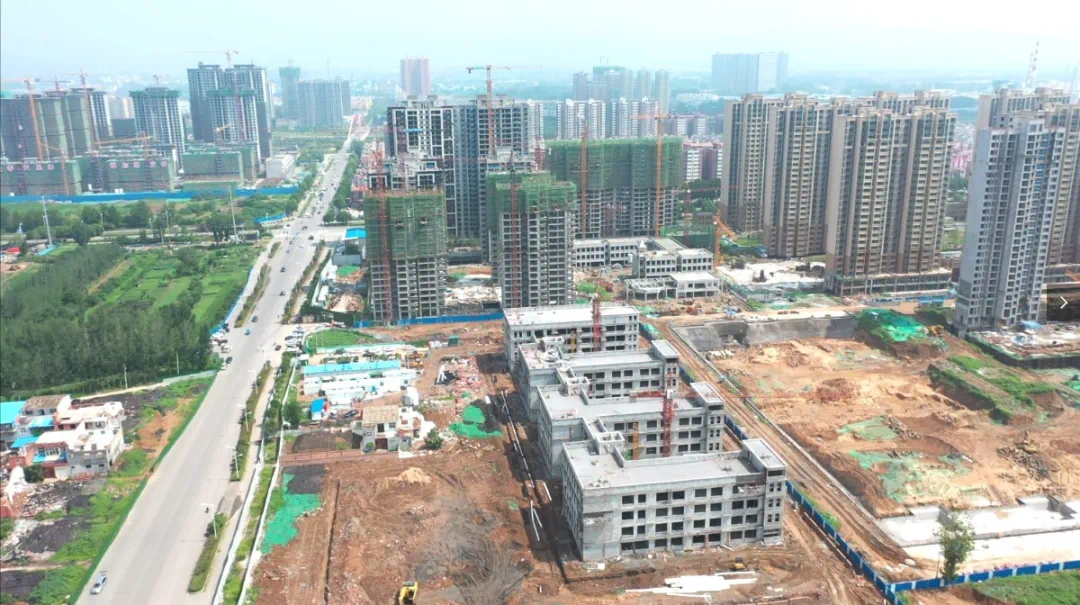

公立小学工期实拍图

公立小学主体基本已封顶,目前正在施工建设中。

幼儿园工期进度

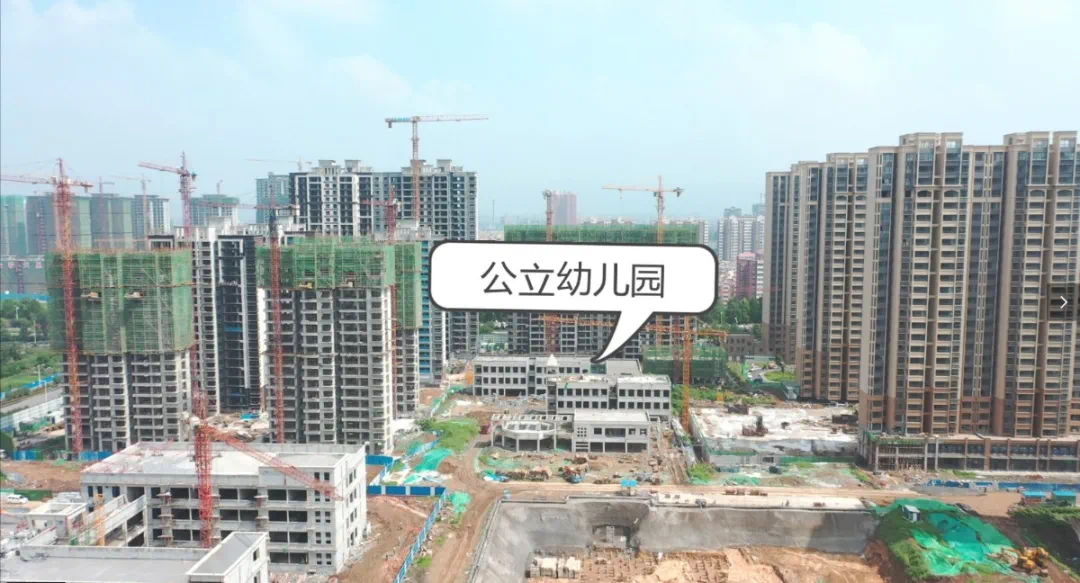

幼儿园工期实拍图

美林里南侧公立幼儿园主体已封顶,目前正在施工建设中。
