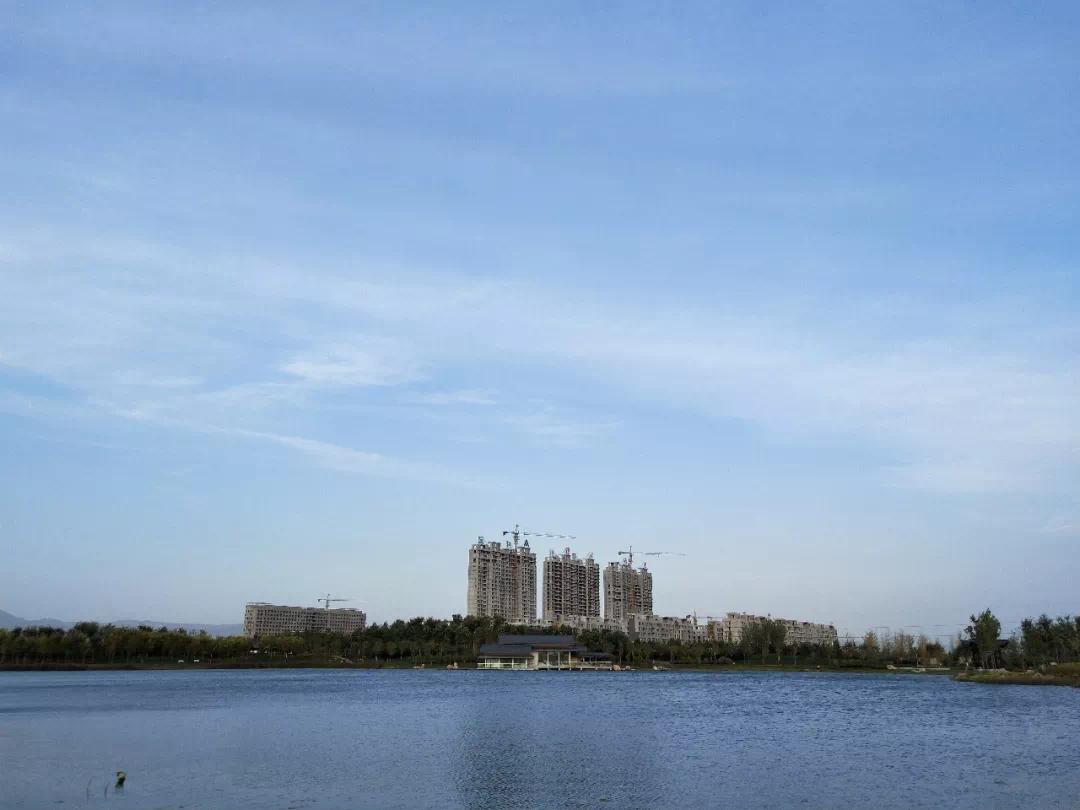

汝州建业桂园10月份工程进度,为了遇见你,每天都在努力!
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
每一次播报,只为让您离家更近一步,用一步一个脚印的严谨,呵护每一颗期待的心,匠心雕琢,悉心打造,将至高品质体现在每一个细节中,给您一个尊贵的温暖之家。
我们共同的家——汝州建业桂园项目工程进度每个月都有新的进展,项目整体工程播报截止日期为2019年10月23日,多层开盘楼栋主体已全部封顶,二次结构正在施工;高层主体结构已全部封顶,二次结构正在施工。我们将精细施工、严格控制质量,为您呈现未来幸福的模样。
现将各楼栋施工进度给您做详细告知

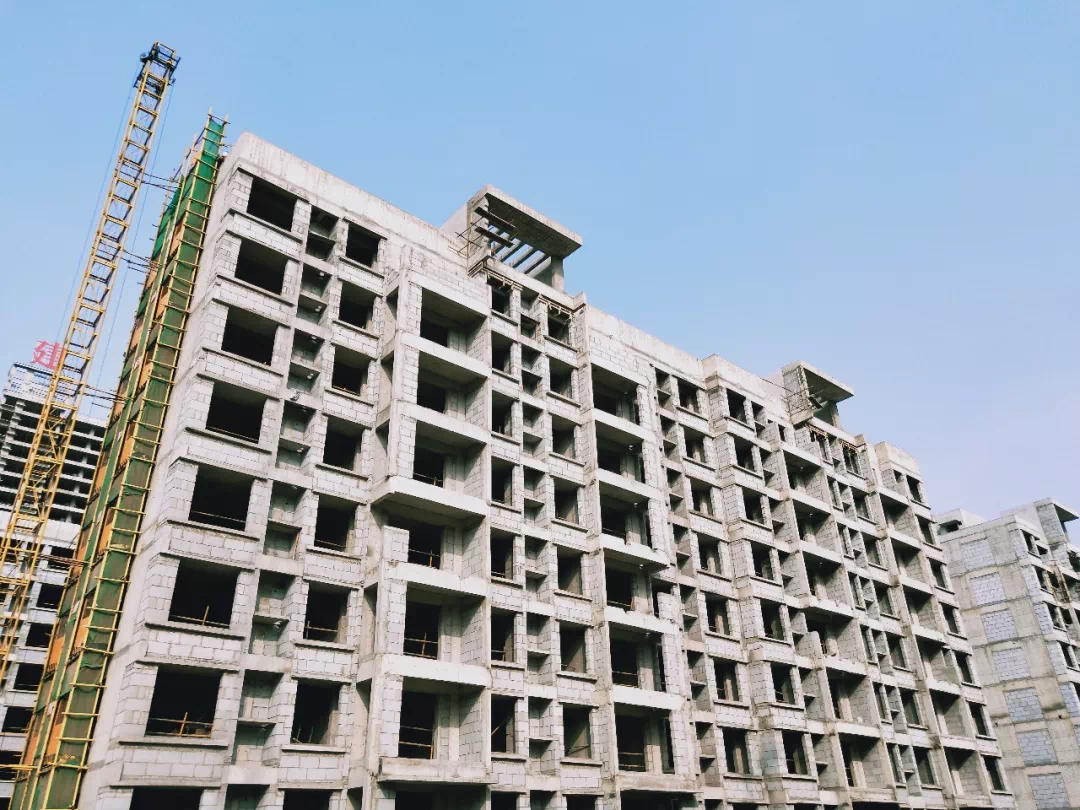

1#楼

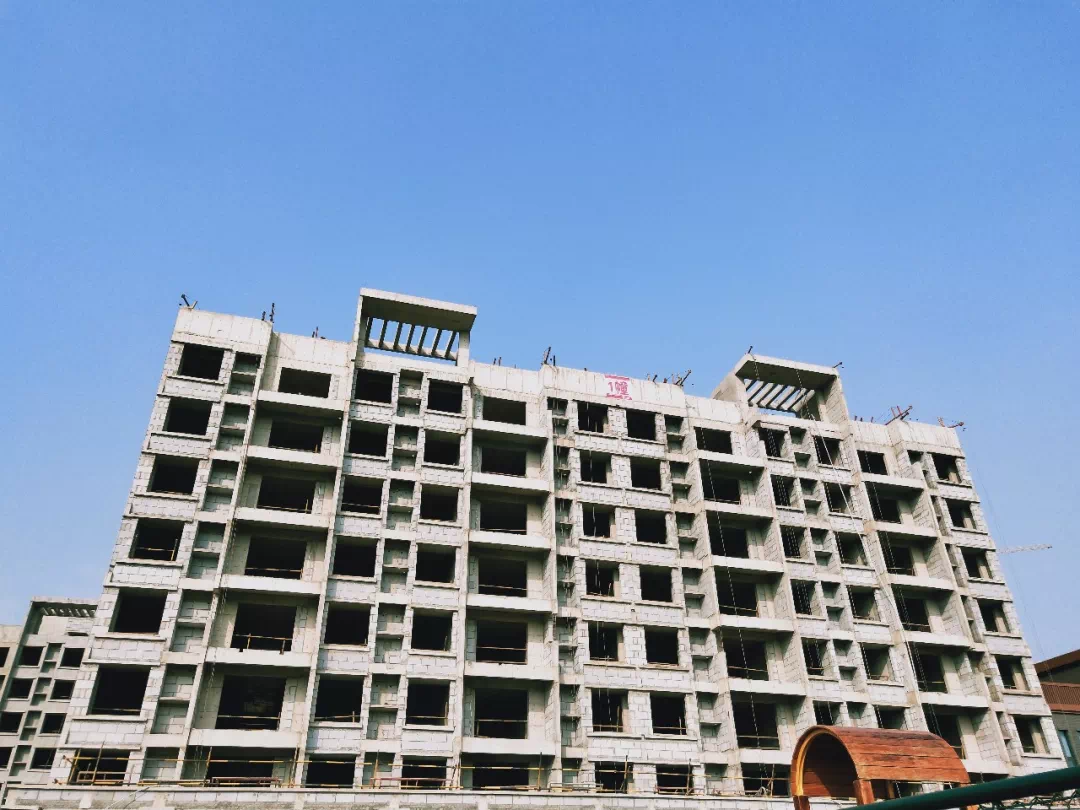

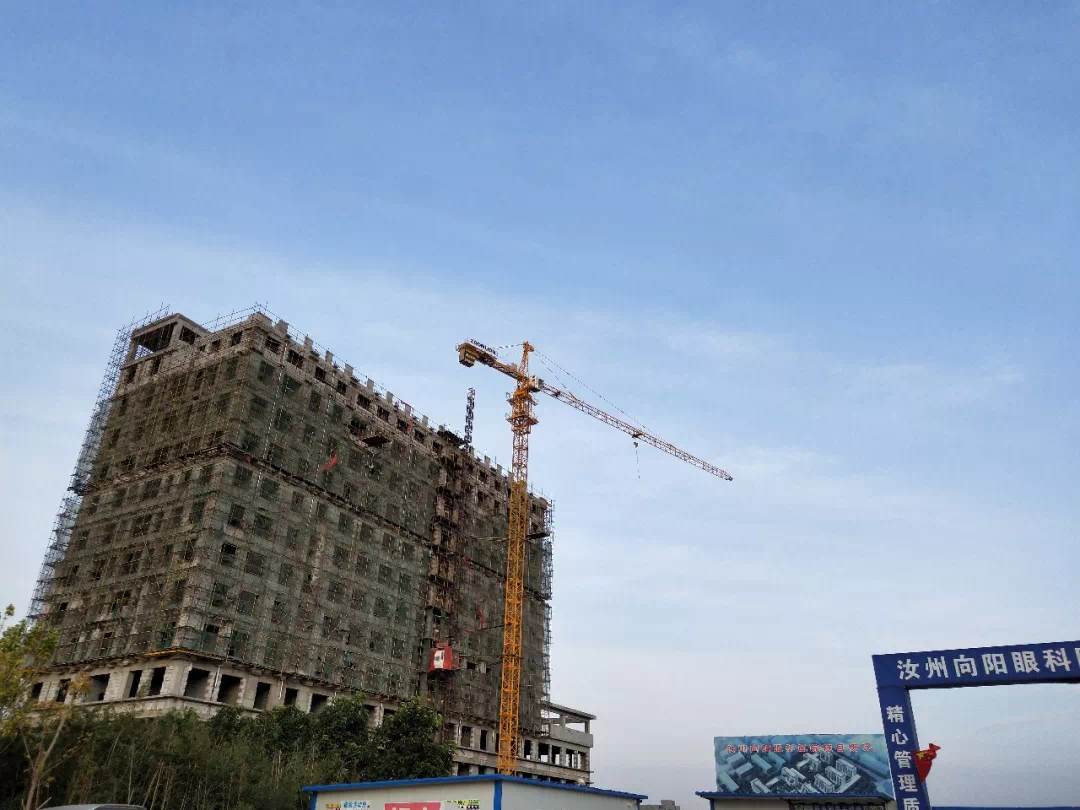

1#楼主体封顶,主楼地下外墙防水施工完成主楼周边回填土完成,二次结构完成90%,屋面工程施工完成80%,外墙粉刷准备施工。

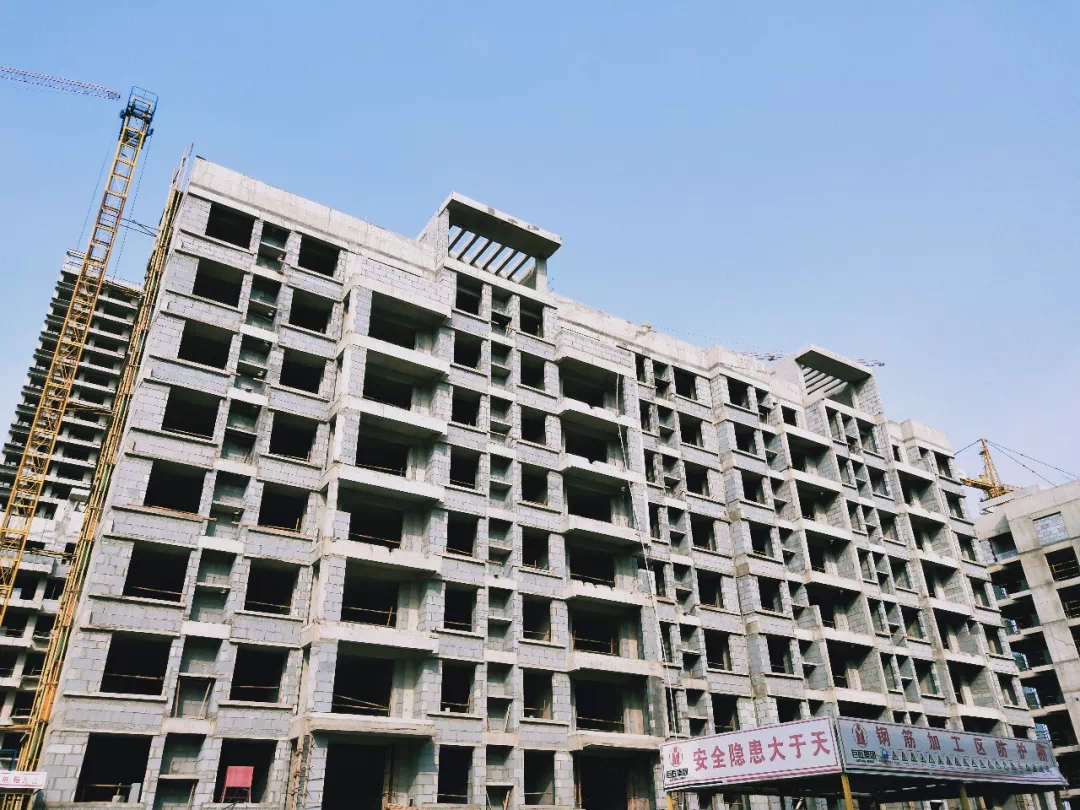

2#楼

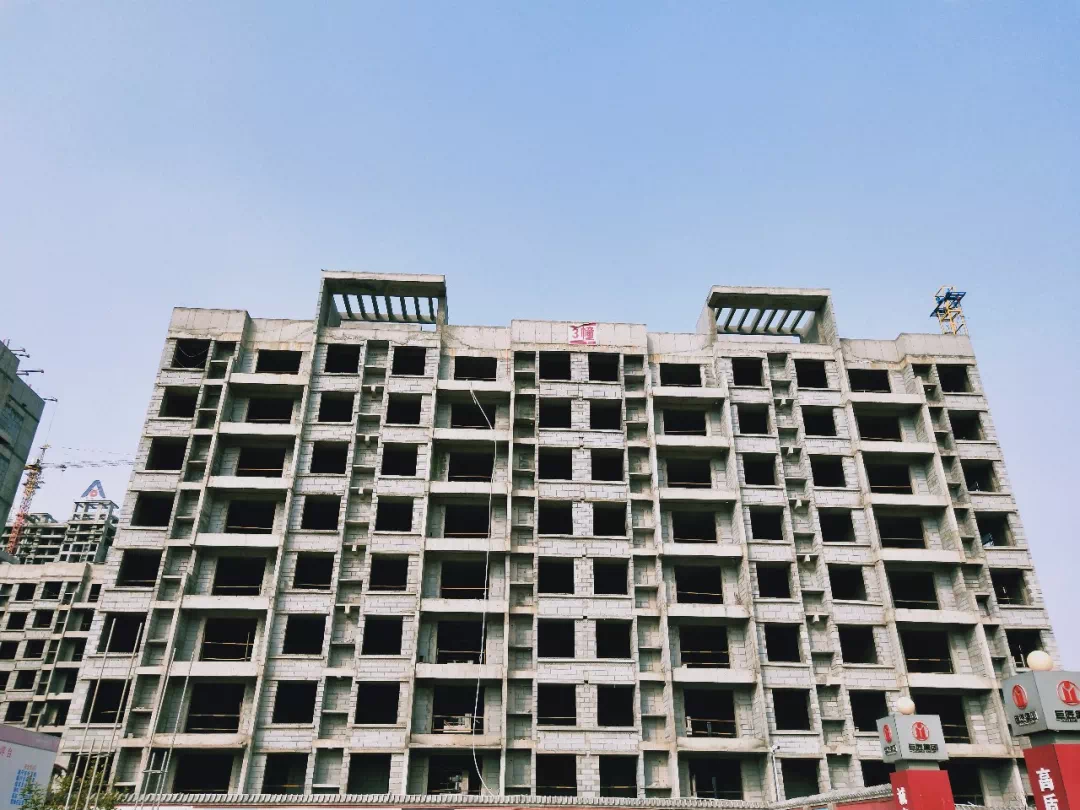

2#楼主体封顶,主楼地下外墙防水施工完成,主楼周边回填土完成,二次结构完成90%,屋面工程施工完成80%,外墙粉刷准备施工。
3#楼

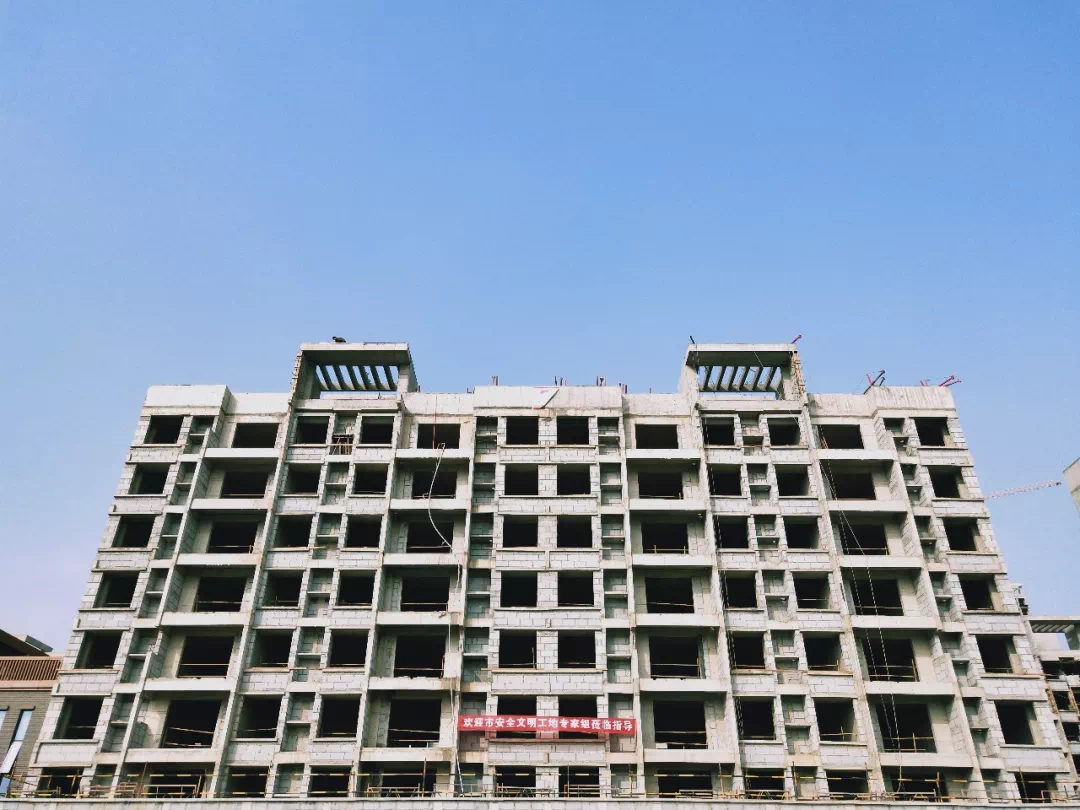

3#楼主体封顶,地下室外墙防水施工完成,主楼周边回填土完成,二次结构施工完成,屋面工程施工完成80%,内墙粉刷完成10%。
6#楼

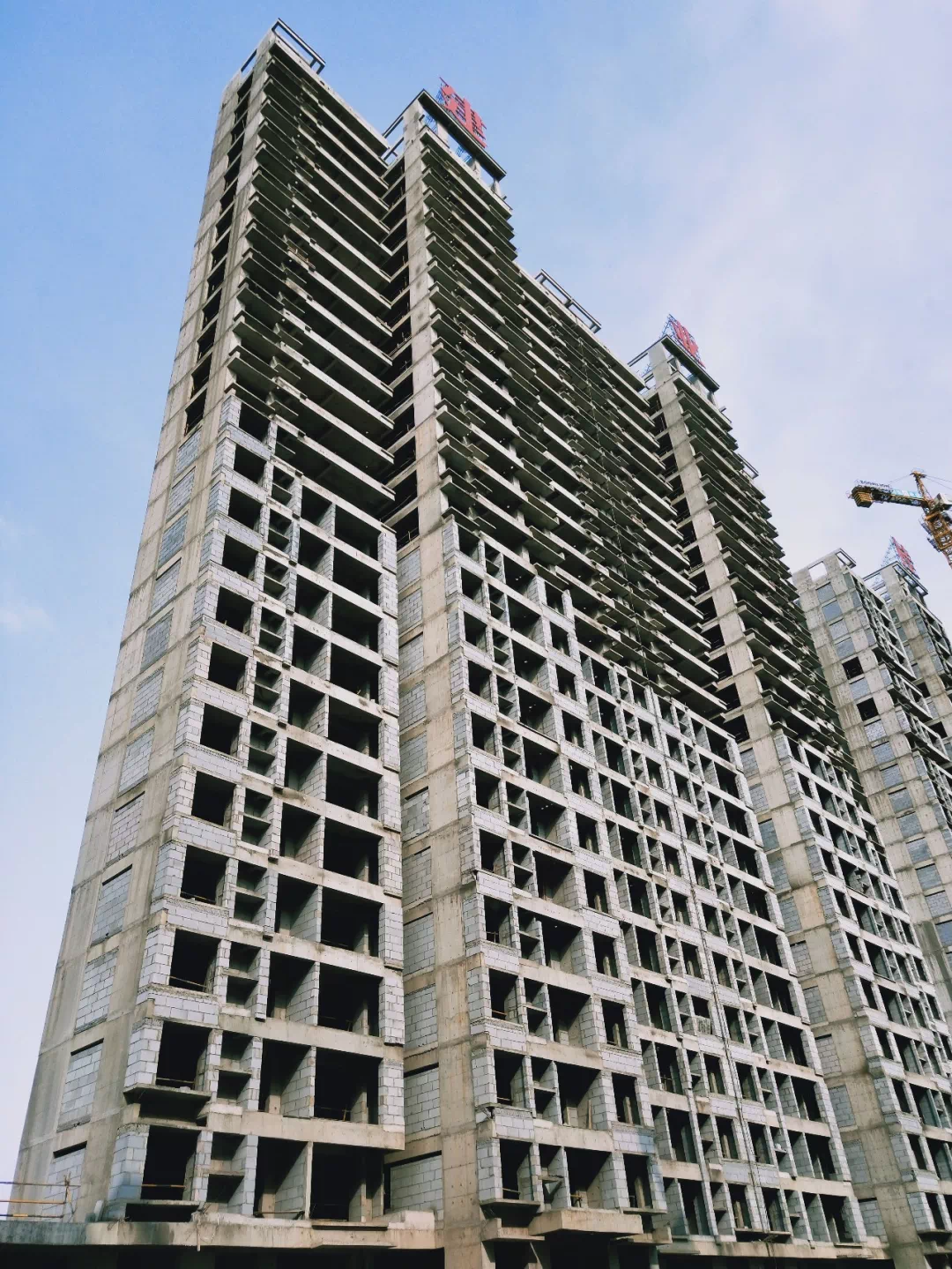

6#楼主体封顶,主楼地下室外墙防水施工完成,回填土完成,二次结构施工完成,外墙保温完成90%,内墙粉刷完成,外墙面砖开始施工。
7#楼

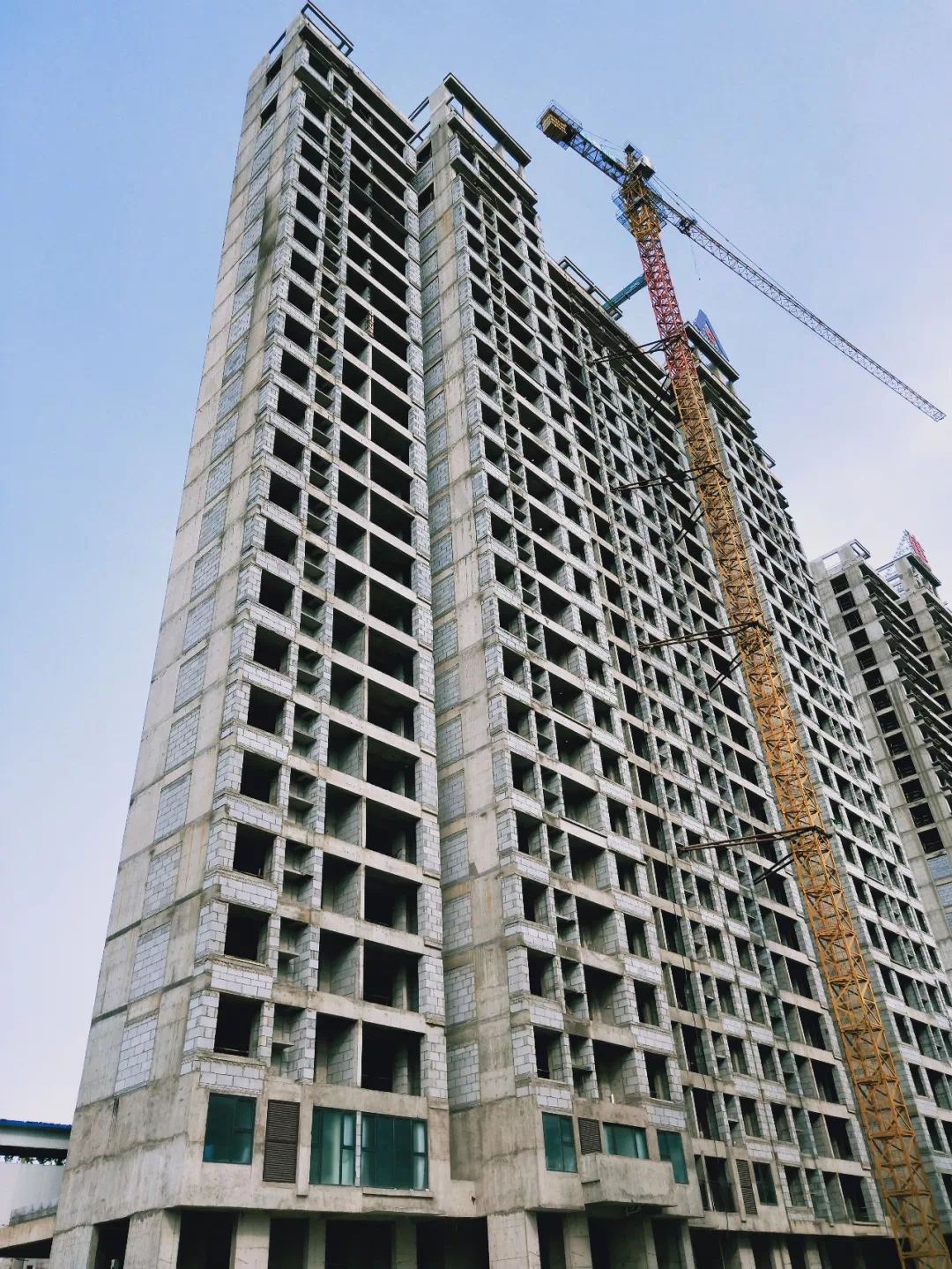

7#楼主体封顶,主楼地下室外墙防水施工完成,回填土完成,二次结构施工完成,内墙粉刷施工开始,屋面工程施工完成80%。
10#楼

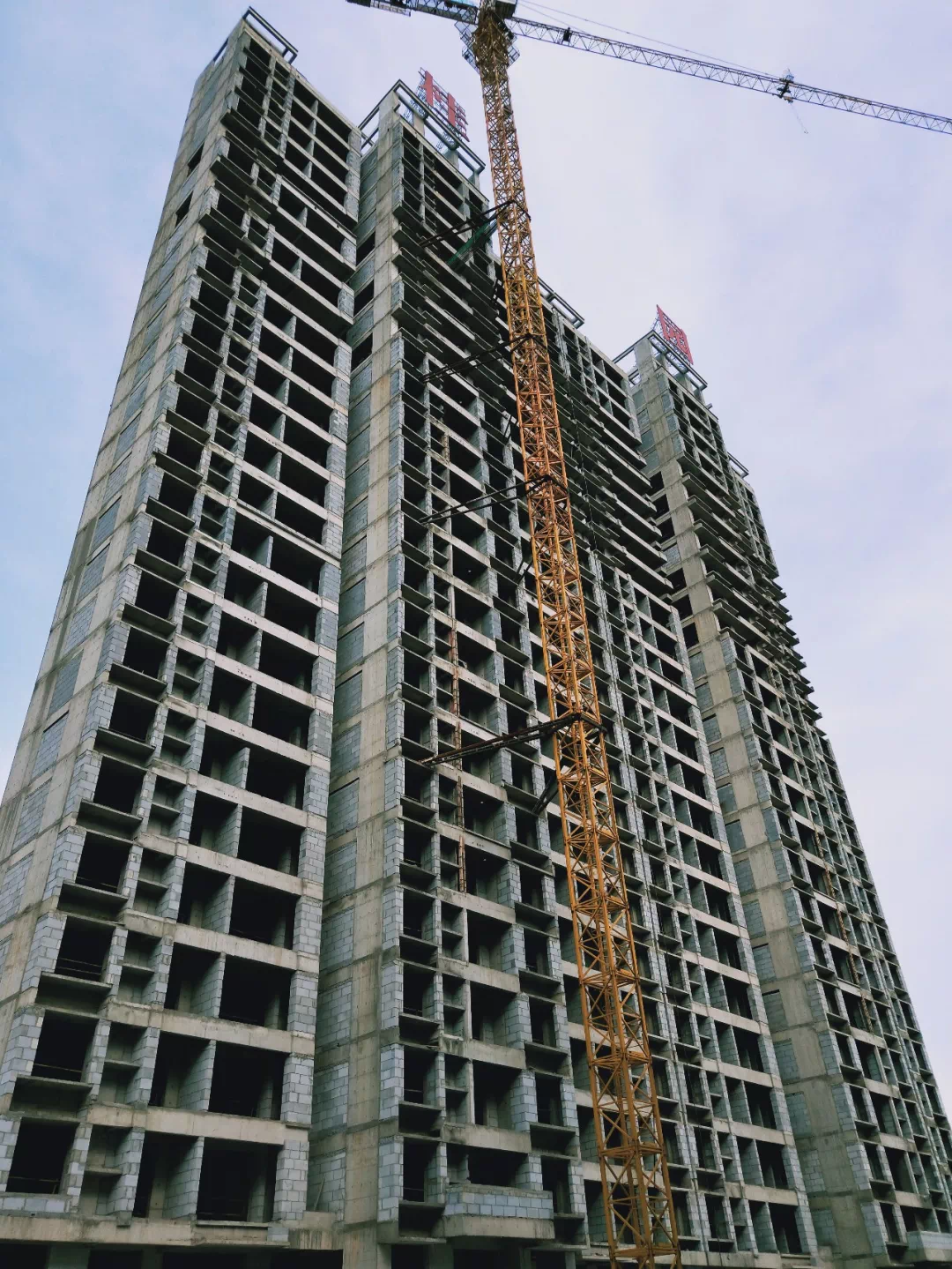

10#楼主体封顶,地下室外墙防水施工完成,回填土完成,二次结构施工完成。
28#楼
28#楼主体结构封顶,地下室外墙防水施工完成,二次结构施工完成80%。
29#楼
29#楼主体结构封顶,地下室外墙防水完成,主楼回填土完成,二次结构完成50%。
30#楼
30#楼主体结构封顶,二次结构施工完成90%,地下室外墙防水完成,主楼回填土完成。
周边配套
医疗配套
农贸城
中央公园
花草密布,水面清澈,芬芳飘散于四方如此的安逸建业集团一直坚守“让河南人民都住上好房子”的理念,精心把控每一个环节,珍视每一位业主的信赖,将以较大的努力,让家的幸福时光快点来到您的身边。汝州建业桂园项目感谢有您一路以来的支持和关注,也因为有您,明天会更美好。
