一砖一瓦,一草一木,伴随着名门世家的精工细筑,新居的妆容又多了几分新色,盛载着对未来的美好期盼,名门世家,较新工程播报为您呈递美好家音。
目前项目正在按照2020年年度施工计划有序的组织开展各项工作,现阶段项目正处于主体结构施工阶段,二次结构已开始进行施工,8月份项目侧重地库主体结构施工。
【当前项目主楼施工进度】

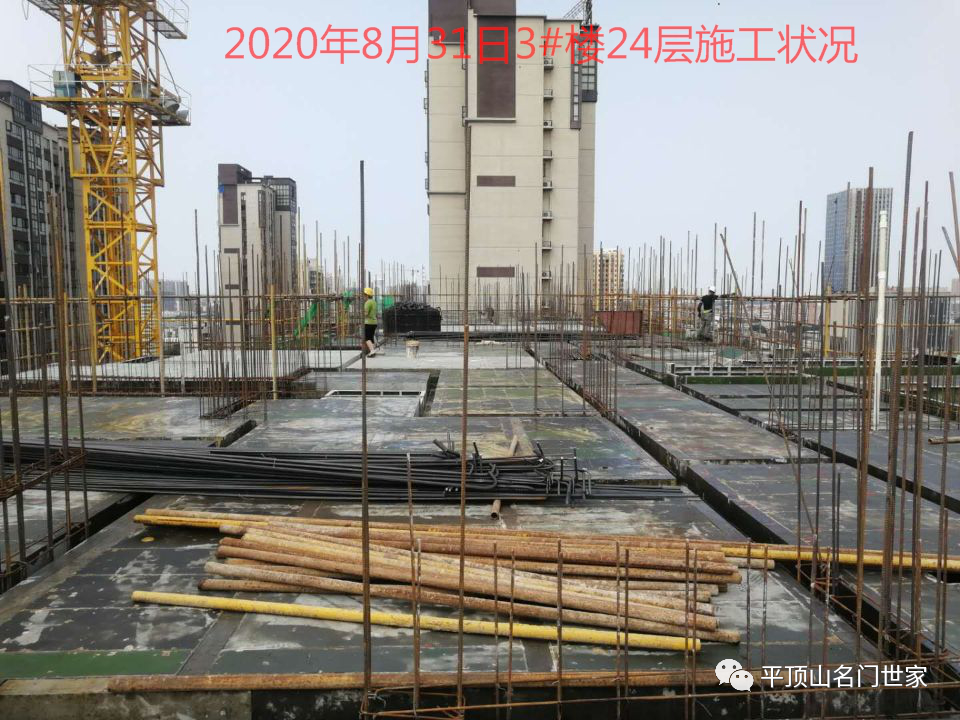

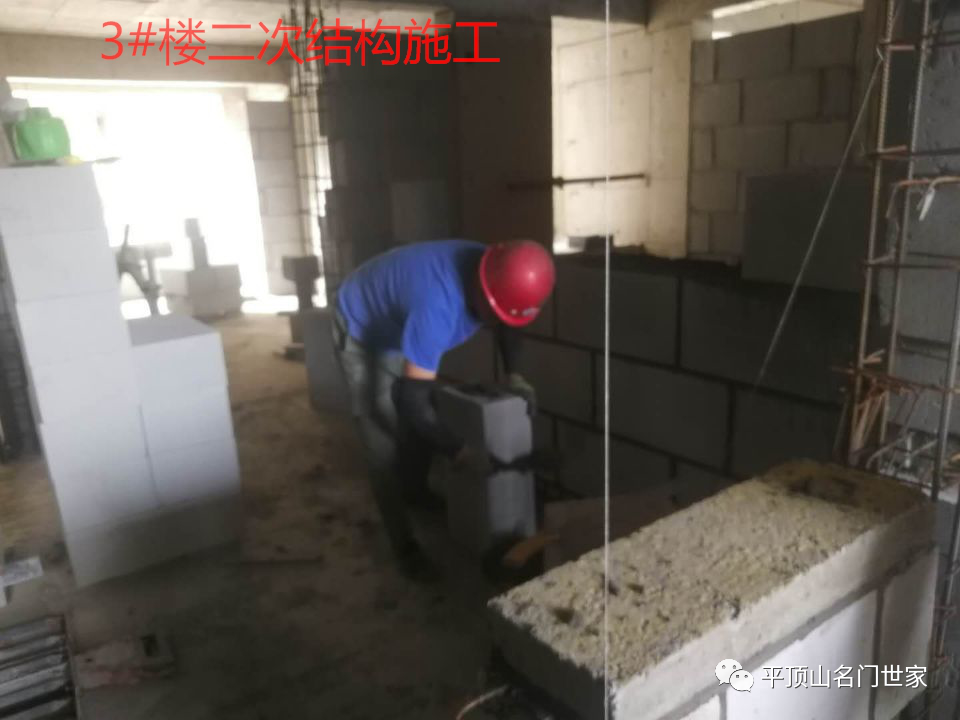

3#楼8月份完成了23层主体结构,24层主体结构顶板铺设施工中,二次结构已开始施工。

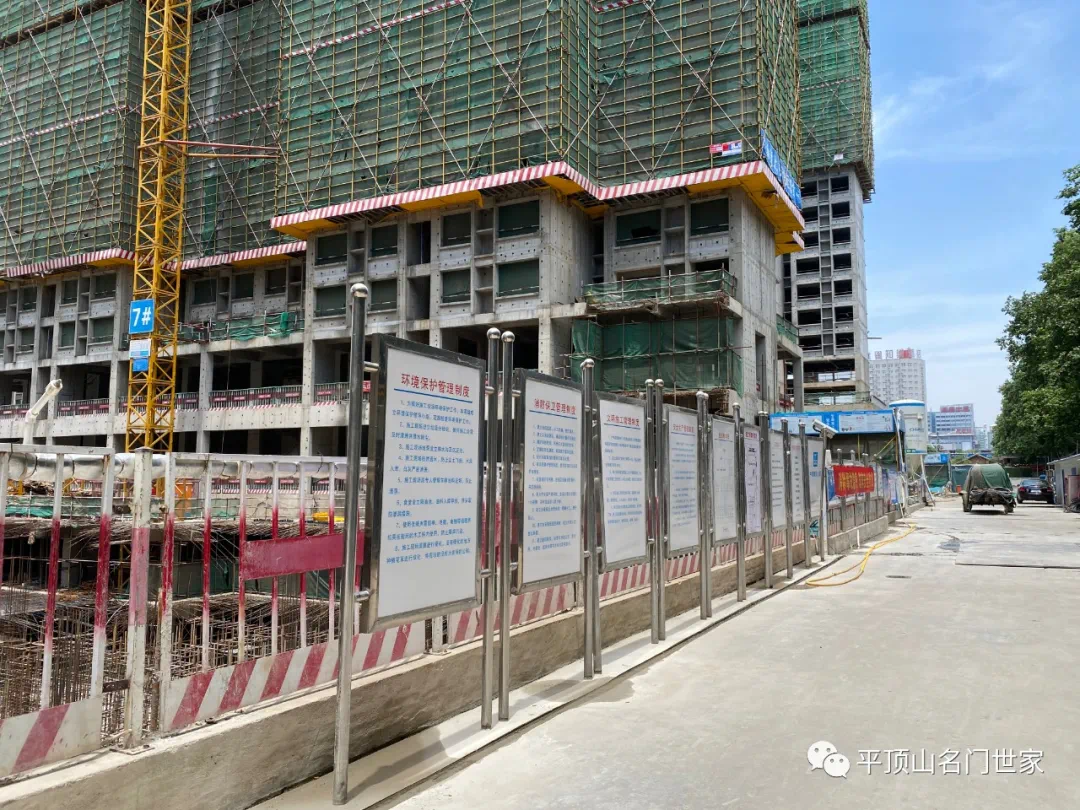

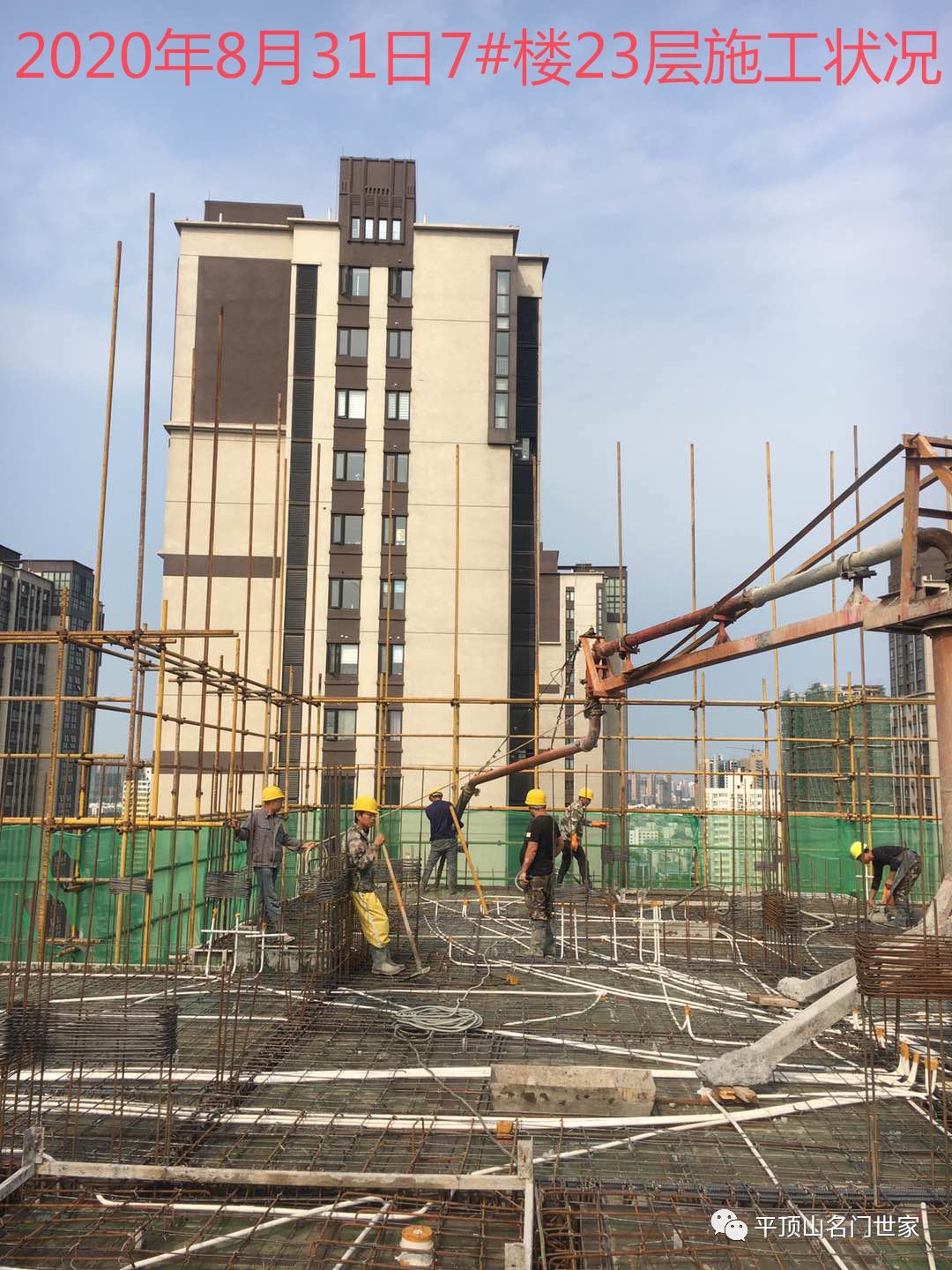

7#楼8月份完成了21、22层主体结构,目前23层主体结构砼浇筑施工中,二次结构施工电梯已安装完成。

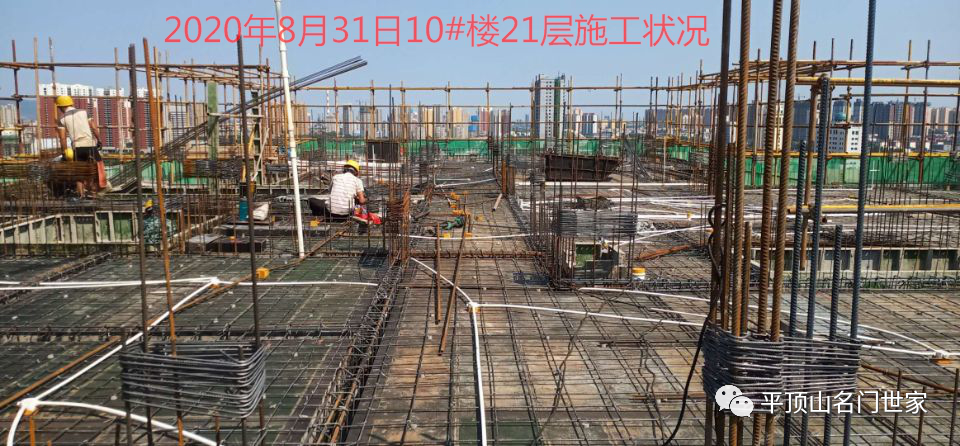

10#楼8月份完成了19、20层主体结构,目前21层主体结构具备砼浇筑条件。

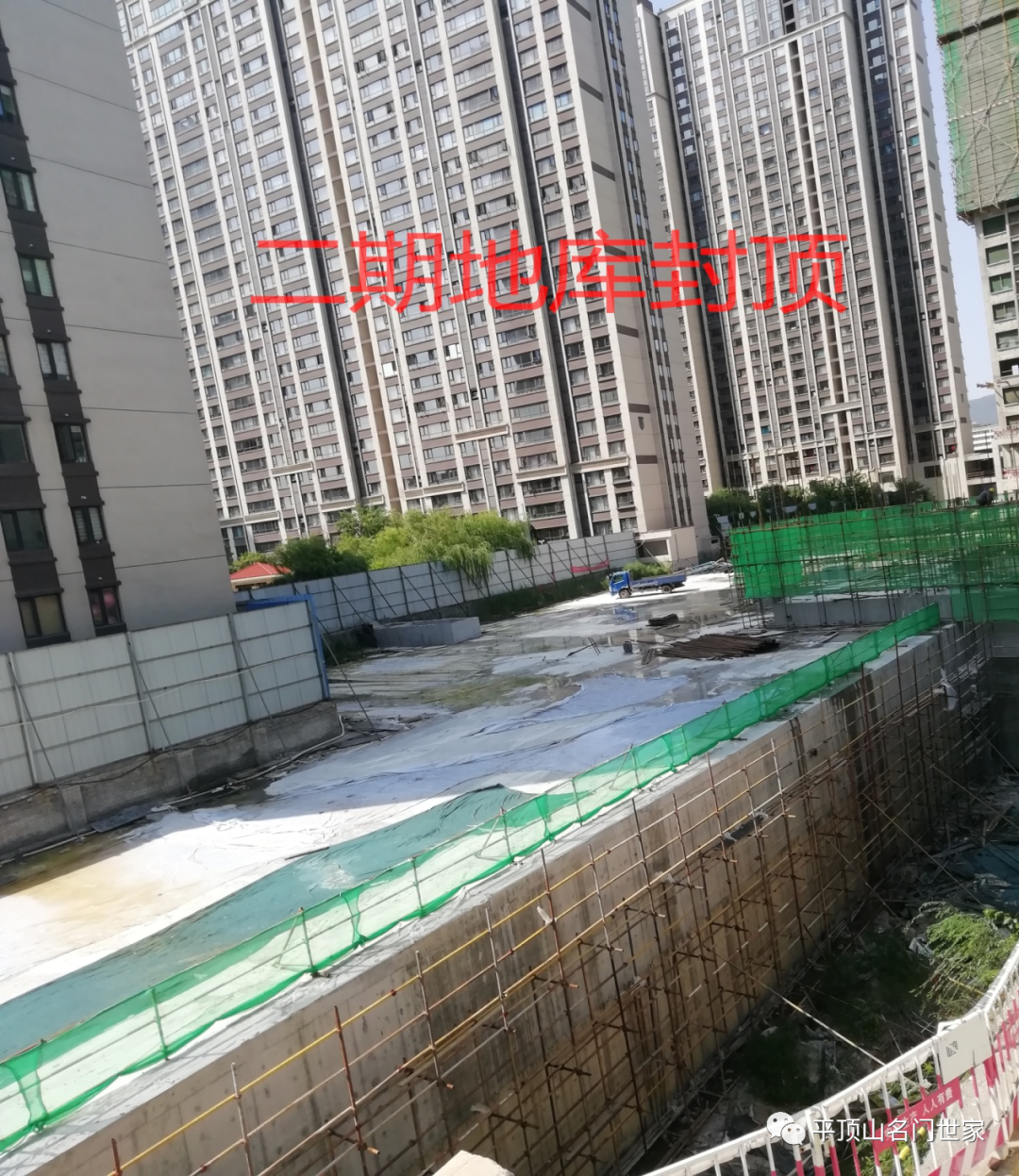

地库8月份全部封顶完成。
【目前劳动力配备情况】
3#、7#、10#楼:木工班组49人、钢筋工班组24人、混凝土工班组11人、外脚手架工班组9人、水电安装班组6人、机械操作及信号工6人、杂工2人,二次结构施工班组15人(不含项目所有管理人员)共计122人。
【项目9月份施工计划】
3#楼27层主体结构施工完成,二次结构施工累计完成5层。
7#楼27层主体结构施工完成,二次结构施工累计完成3层。
10#楼25层主体结构施工完成,二次结构样板施工完成。
每一次翘首以盼,都希望遇见最美的风景,匠心淬炼品质,时间见证改变,名门世家精心把控每一个环节,珍视每一位业主的信赖,将以较大的努力,让家的幸福时光快点来到您的身边。
