6月份天数为30天,本月降雨8天,暂停施工8天,有效施工天数为22天。目前项目施工进度正在按照2020年年度施工计划有序的组织开展各项工作,现阶段项目正处于主体结构施工阶段。
【当前项目主楼施工进度】

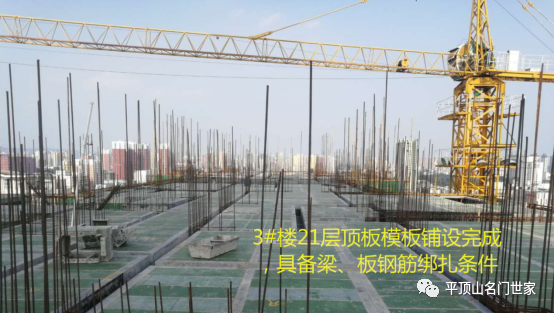

3#楼6月份主体结构施工完成了19层、20层,目前施工至21层,6月30日工作面木工19人加固墙模板及铺设顶板模板。

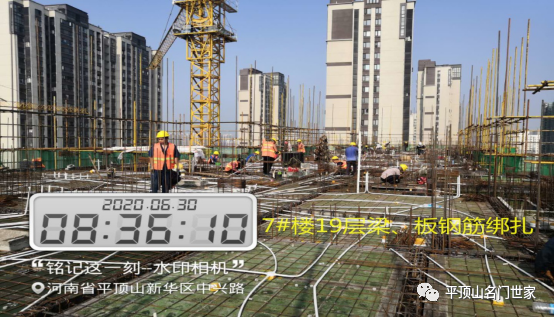

7#楼6月份主体结构施工完成了17层、18层,目前19层具备砼浇筑条件,计划30日晚上浇筑,6月30日工作面木工18人加固墙模板,钢筋工16人绑扎顶板钢筋,水电工10人铺设预埋线管等。

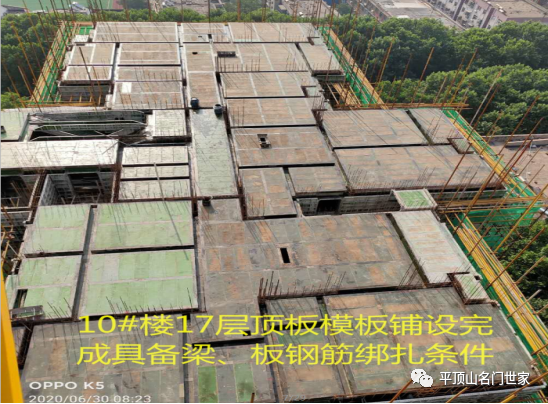

10#楼6月份主体结构施工完成了15层、16层,目前施工至17层,6月30日工作面木工8人加固墙模板及铺设顶板模板。
【目前劳动力配备情况】
3#、7#、10#楼及地库施工人员:木工班组70人、钢筋工班组32人(工作面绑扎人员、放样加工人员)、混凝土工班组13人、外脚手架工班组12人、水电安装班组13人、机械操作及信号工7人、杂工4人(不含项目所有管理人员)共计151人。
【项目7月份施工计划】
因疫情防控,中招考试、高考时间推迟至7月份,结合往年政府相关部门分别要求中、高考试前一周白天对项目限时段施工且夜间严禁施工,考试期间全天候严禁一切施工。由于项目处于市中心,今年中、高考时段,项目施工计划受限时段施工和考试期间全线停工的影响依然存在,为此7月份施工计划为:
3#楼23层施工完成
7#楼21层施工完成
10#楼19层施工完成
